某安装公司承接—项火力发电厂机电安装工程内容包括:锅炉、汽轮发电机组、厂变配电站、化学水系统安装等。安装公司项目部进入现场
2022-01-09 13:10 深圳人事考试网 来源:广东华图教育
简答题

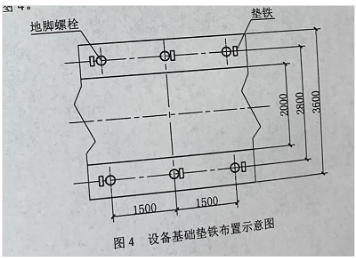

某安装公司承接—项火力发电厂机电安装工程内容包括:锅炉、汽轮发电机组、厂变配电站、化学水系统安装等。安装公司项目部进入现场后,组织编制了施工组织总设计,制定了施工进度计划。编制的施工方案有锅炉钢架安装施工万案、锅炉受热面安装施工方案、汽轮机安装施工方案等。锅炉受热面安装施工方案中的施工程序为:设备开箱检查、二次搬运、安装就位。在各工程开工前,技术人员对施工作业人员就操作方法和要领、安全措施进行了施工方案技术交底。在锅炉受热面安装时,由于锅炉受热面炉前水冷壁上段4片管排到货延期,导致炉前水冷壁安装进度滞后。为此项目部及时调整锅炉受热面的组合安装顺序,修改完善锅炉受热面安装施工方案,并紧急协调15名施工人员支援锅炉受热面的组合安装工作,对施工人员重新进行分工,明确施工任务和责任,保证了锅炉受热面按期完成。安装公司项目部在汽轮发电机组设备安装过程检查中发现垫铁组布置位置存在问题,布置如图4。
1、施工方案技术交底还应包括哪些内容?
2、锅炉受热面安装一般程序是什么?
3、炉前水冷壁进度滞后时,采用了哪些加快施工进度的措施?施工进度计划调整的内容有哪些?
4、图4中垫铁布置位置存在什么问题?应如何改正?
参考答案:暂无
[华图教育答案解析]:1、交底内容:工程施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施、环境保护(5分)
2、设备清点检查→通球试验→光谱检查→联箱找正划线一管
子就位对口和焊接(5分)
3、(1)进度控制措施:组织措施,合同措施,经济措施,技术措施(3分)
(2)施工进度计划调整内容:施工内容,工程量,起止时间,持续时间,工作关系,资源供应(3分)
4、(1)垫铁距离不符合,应该是500-1000mm。(2分)亚(2)垫铁应露出设备底座,平垫铁10~30mm,斜垫铁10~50mm。(2分)
以上是关于 某安装公司承接—项火力发电厂机电安装工程内容包括:锅炉、汽轮发电机组、厂变配电站、化学水系统安装等。安装公司项目部进入现场的参考答案及解析。详细信息你可以登陆深圳公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
知识点一点点得积累,那么作为解决问题来说,检验标准就是做题了。
做题演练,让知识点更加牢固,也可以在这知识点的海洋里自由地鱼跃。
不放过每次的实战!加油!
找考试题目使用:搜答案神器(https://shenzhen.huatu.com/tiku/)
特别说明:深圳华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注深圳华图教育微信szhuatu,政策问题实时答,考试信息不漏看。
华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。
(编辑:深圳华图)
